在凈化工程裝修施工中,風管制作及安裝確實是重要的環節之一。下面將詳細介紹風管制作安裝的施工方法及注意事項,以供參考。

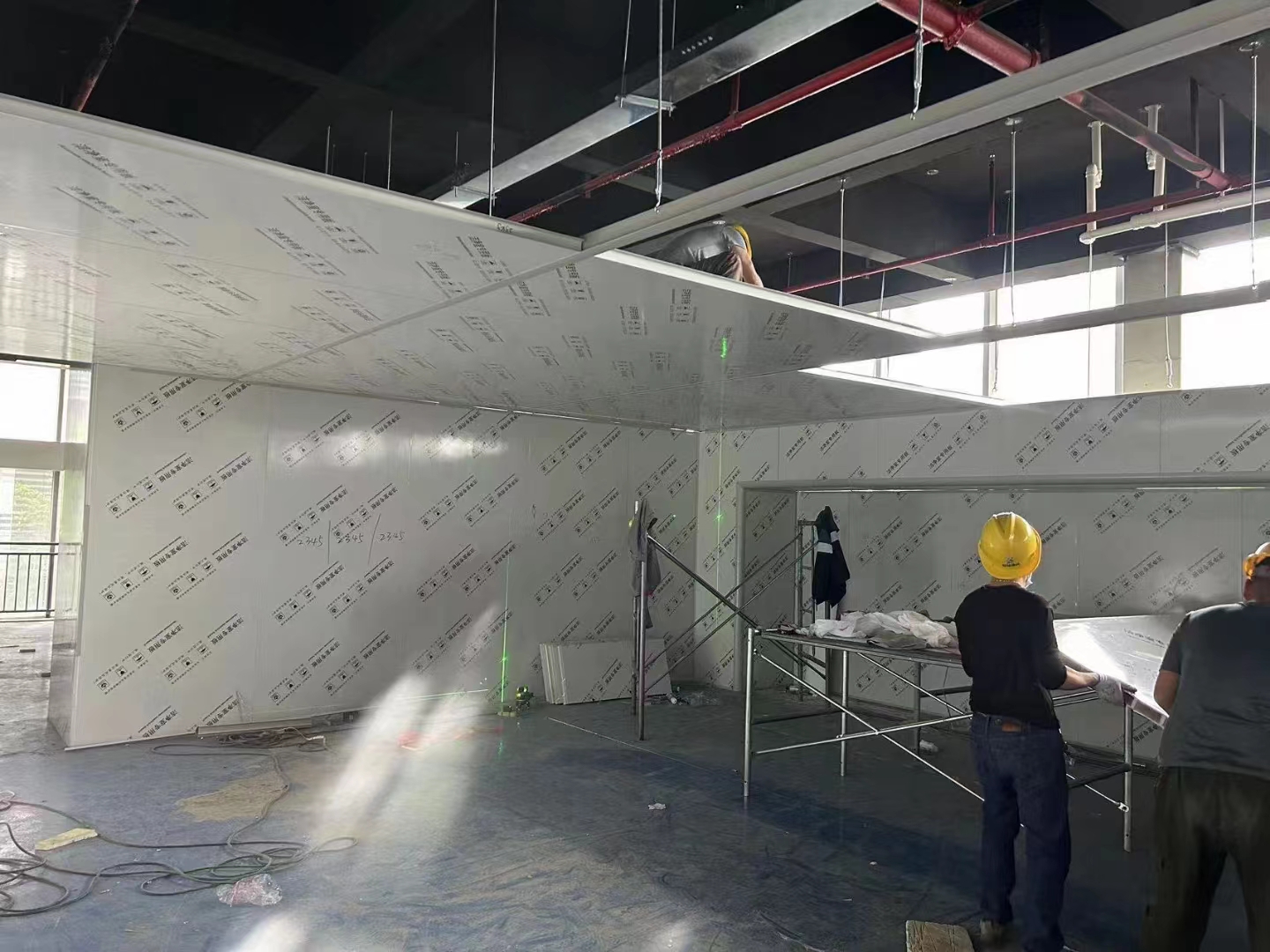

風管安裝流程,如下圖所示:
確定標高→制作吊架→設置吊點→安裝吊架→風管起吊就位→風管排列→膠帶密封連接→連接、緊固→風管找平、找正→管口封閉→法蘭連接封膠
1)凈化系統風管制作除滿足常規規定外,還應符合下列規定:
風管板材加工前內壁必需擦拭干凈,應去除板材表面油污及積塵,當安裝完畢或停頓時,應封好端口。
安裝現場應保持清潔,風管部件和設備搬運時不得碰傷,存放時應采取避免積塵和受潮的措施。
板材應減少拼接,矩形風管底邊寬度小于或等于900mm時,不應有拼接縫;大于900mm時,應減少縱向接縫,且不得有橫向拼接縫。
風管所用的螺釘、螺母、墊圈和鉚釘均應采用鍍鋅或其它防腐措施,并不得采用抽芯鉚釘。
凈化系統風管不得采用楞筋方法加固,加固框或加固筋不得設在風管內。
凈化風管應按潔凈等級或設計要求,在咬口縫、以及法蘭翻邊四角等處采取涂密封硅膠或其它密封措施。
2)管道與機組、設備連接安裝
管道與空調、泵類設備連接時,采取隔震措施。一般采用橡膠軟接頭或波紋軟管接頭,法蘭連接或絲口連接。管道與軟接頭、設備之間的連接,在不受力作用的影響下安裝定位,嚴禁強行對口,確保隔震軟接頭安裝達到安裝驗收規范的要求。
與空調設備連接時,對設備采取可靠的保護措施,在設備與管道連接前,在連接法蘭間加設石棉紙柏做成的瞎眼狀封堵。防止在安裝中,焊渣、小鐵塊、垃圾等異物進入設備,造成隱患,損壞設備。
與設備隔震軟接頭連接的管道均有支吊架固定。確保管道與設備連接的安裝質量達到設計與驗收規范。
換熱器等設備的管道安裝,可以在循環清洗后安裝.如果要求在循環清洗前進行安裝時,在循環清洗前,將管道在進設備的進出口處臨時連通進行循環清洗,防止管道內異物進入設備,清洗合格后再接通。
與風機盤管的連接安裝:當供回水管道三通向上方開啟時,管道的坡度該坡向總支管,管道支管標高不能高于風機盤管的進出排管口標高,否則容易產生氣隔堵塞現象。閥門一般采用球閥,與風機盤管的連接采用紫銅管漲口接管連接、橡膠軟接頭、不銹鋼波紋管連接等軟性連接方式。
3)管道試壓與沖洗
試壓前,管道安裝技術人員熟悉設計要求,工藝流程、壓力和輸送介質、溫度等技術參數。根據空調水管道的安裝順序、進度和安裝方法來選定的管道試壓順序和循環清洗方法,編制出相完善的安裝方案,來指導安裝全過程。
管道試壓按安裝進程分區、段進行,待系統安裝完畢后最后進行系統試壓工作。試壓前,被試壓管道安裝已完畢,管道、支吊架、閥門等附件安裝經系統完整性檢查都已符合規范驗收要求,試壓試驗與循環清洗工作,嚴格按照設計要求和安裝驗收規范進行。
當系統循環運行清洗合格后,及時將系統進滿水,放盡各管路系統及空調器管內的空氣,正常運轉二小時無異常情況,即可投入系統負荷調試工作。
4)管道油漆保溫

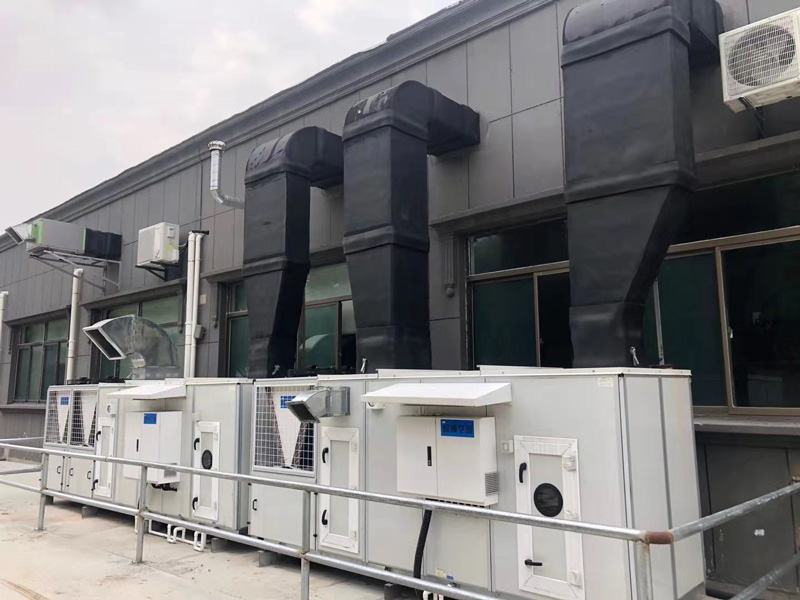

為了減少散熱損失,避免由于冷凝造成的滴漏,滿足工藝要求,空調供回水管道、冷凝水管道與設備均保溫。保溫材料的強度、密度、導熱系數、耐熱性能、吸水率及品種、規格均符合設計要求。并且根據制造商提供的產品合格證書或分析檢驗報告,對進場的產品進行檢驗,檢查合格后方可使用。
管道保溫工作,在管道試壓驗收合格后進行,一般按先絕熱層、后防潮層、再保護層的順序安裝。如果要求先做保溫,將管道的連接口、焊縫處留出,等管道試壓工作完成后,再完成余下的連接口、焊縫處的保溫工作。
保溫結構的各層間粘貼緊密、平整、壓縫及園弧均勻,無環形斷裂與保溫縱向裂口和破損,伸縮縫位置正確。采用成型制品或者纏制品時,將連接縫錯開,嵌縫飽滿。采用松散或澆注材料時,填充密實、均勻。
保溫保護層采用卷材時,緊貼保溫,表面無折皺裂縫。
安裝橡塑管殼時,核對管殼的規格與需保溫的管道管道規格是否一致,嚴禁采用與管道規格不相符的管殼進行保溫。對較大管徑管道及閥門、三通、彎頭等復雜形狀的管件保溫采用板材保溫。
管殼縱向切割采用橡塑管殼專用切割刀,以保證縱向切口平直,保證接縫粘接質量,同時避免刀口傷及管殼內壁。
使用的膠水為廠家提供的配套膠水。膠水使用前搖勻,為防止膠水揮發過快,先將大罐膠水倒入小罐逐次使用。使用短且硬的毛刷涂以均勻、薄薄的一層膠水在管殼的粘接面上,用“指觸法”判斷膠水干化的程度,再進行粘接。
管殼安裝時,在管殼內表面及管殼縱向縫的接縫處均勻涂刷膠水,再將管殼包裹在管道上,注意管殼得縱橫縫錯縫搭接,不能有通縫,縱向縫不要設置在管低和管頂?shù)闹行拇咕€上。管殼與管殼間的環縫用同等材料的薄板材進行搭接,確保管殼內無空氣進入。
閥門、法蘭及可拆卸部件的二側保溫層留有空隙,但斷面封閉嚴密。支托架處的保溫層不得影響管道活動面的自由伸縮,與墊木支架接觸緊密,管道托架內及套管內的保溫,充填飽滿。閥門及法蘭的保溫采用板材保溫,所有接縫處涂抹膠水。管道三通保溫同閥門。
管道過濾器保溫根據圖紙要求:為便于過濾器的拆卸,須用難燃型聚氨脂發泡和橡膠材料按過濾器的外形雕刻成二合保溫殼,其拆卸的絲堵或法蘭盤另雕一蓋。
在凈化車間中,風管風速的選擇不僅關系到系統的運行效率,也直接影響著噪音水平。為確保系統噪音在可接受的范圍內(通常為40~
高效過濾器(HEPA)是凈化車間裝修工程必不可少重要組件,它能夠有效捕捉和過濾空氣中的微粒物,保證潔凈空間內的空
食品廠無塵車間的溫濕度控制對于確保食品質量和安全性至關重要。食品廠無塵車間的溫濕度通常要根據具體的食品加工工藝和產品要求
交叉污染是潔凈室中的一大隱患,它可能由多種因素引起,例如人員活動、物料傳遞、設備清洗和消毒等。為了防止?jié)崈羰业慕徊嫖廴荆?/p>
